2022.06.30
【加古川市加古川町 建物解体工事】
構造:木造瓦葺二階建(2棟)
面積:140.58㎡
工期:10.5日

1.着工前

2.内装撤去

3.足場・養生シート設置

4.瓦降し

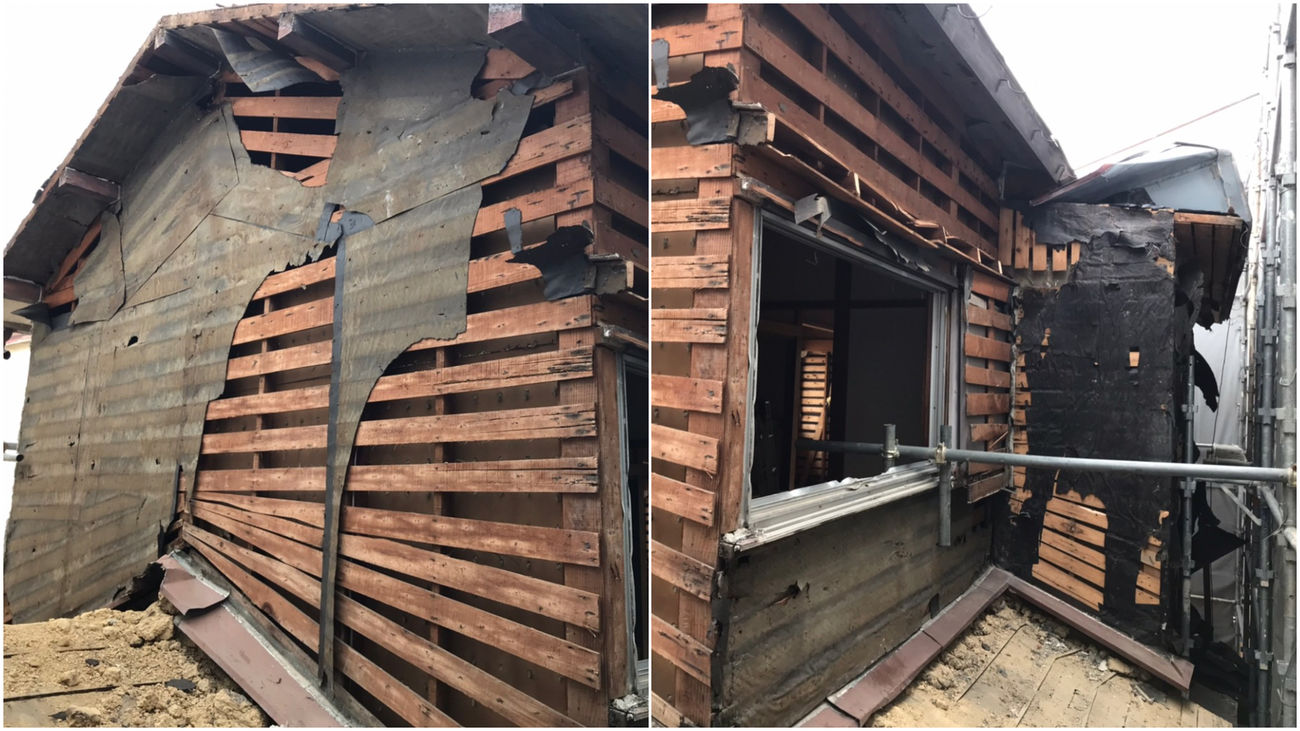

5.外壁手ばらし

隣家側の外壁は手ばらし作業を行っております

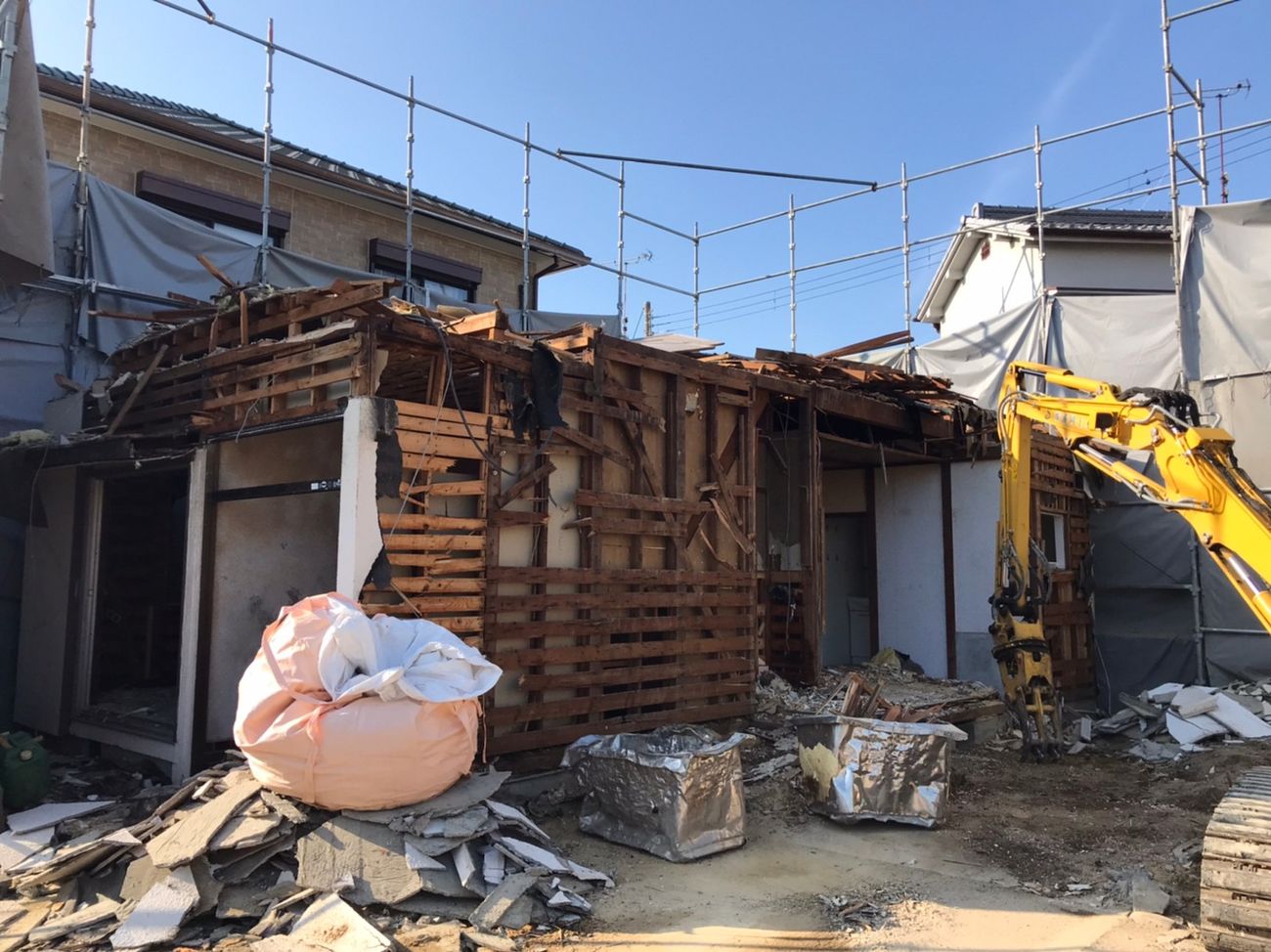

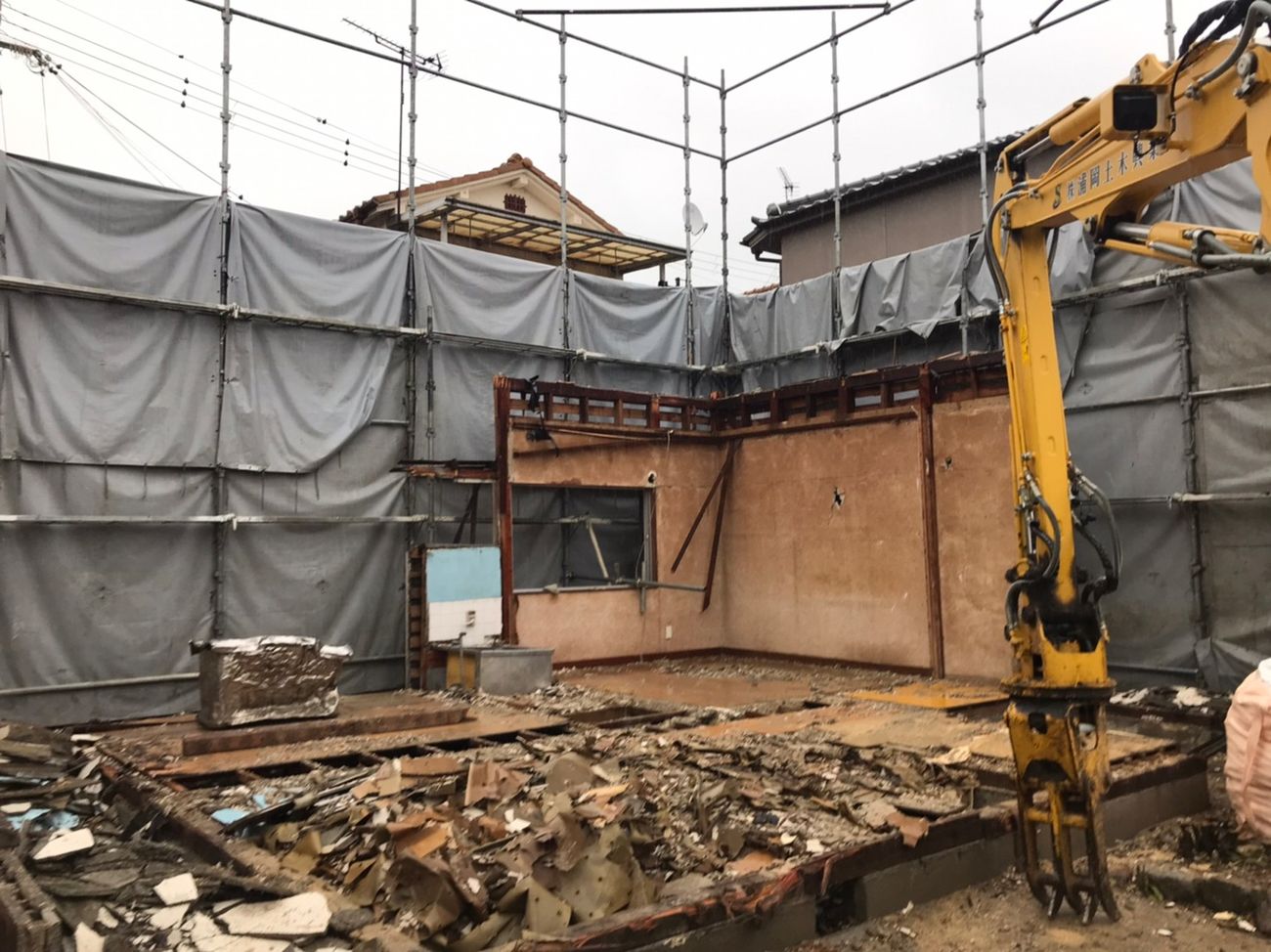

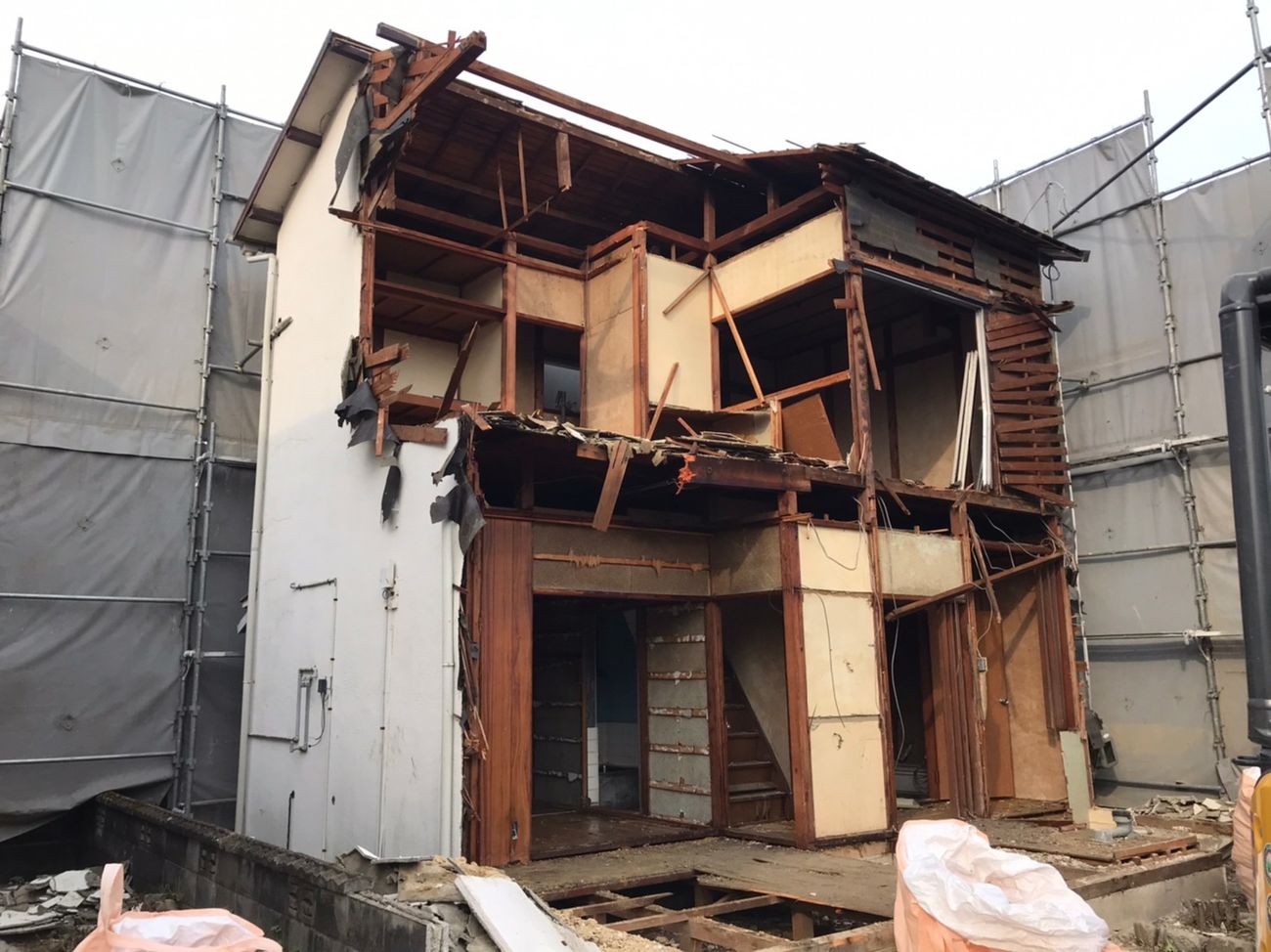

6.建屋解体(1棟目)

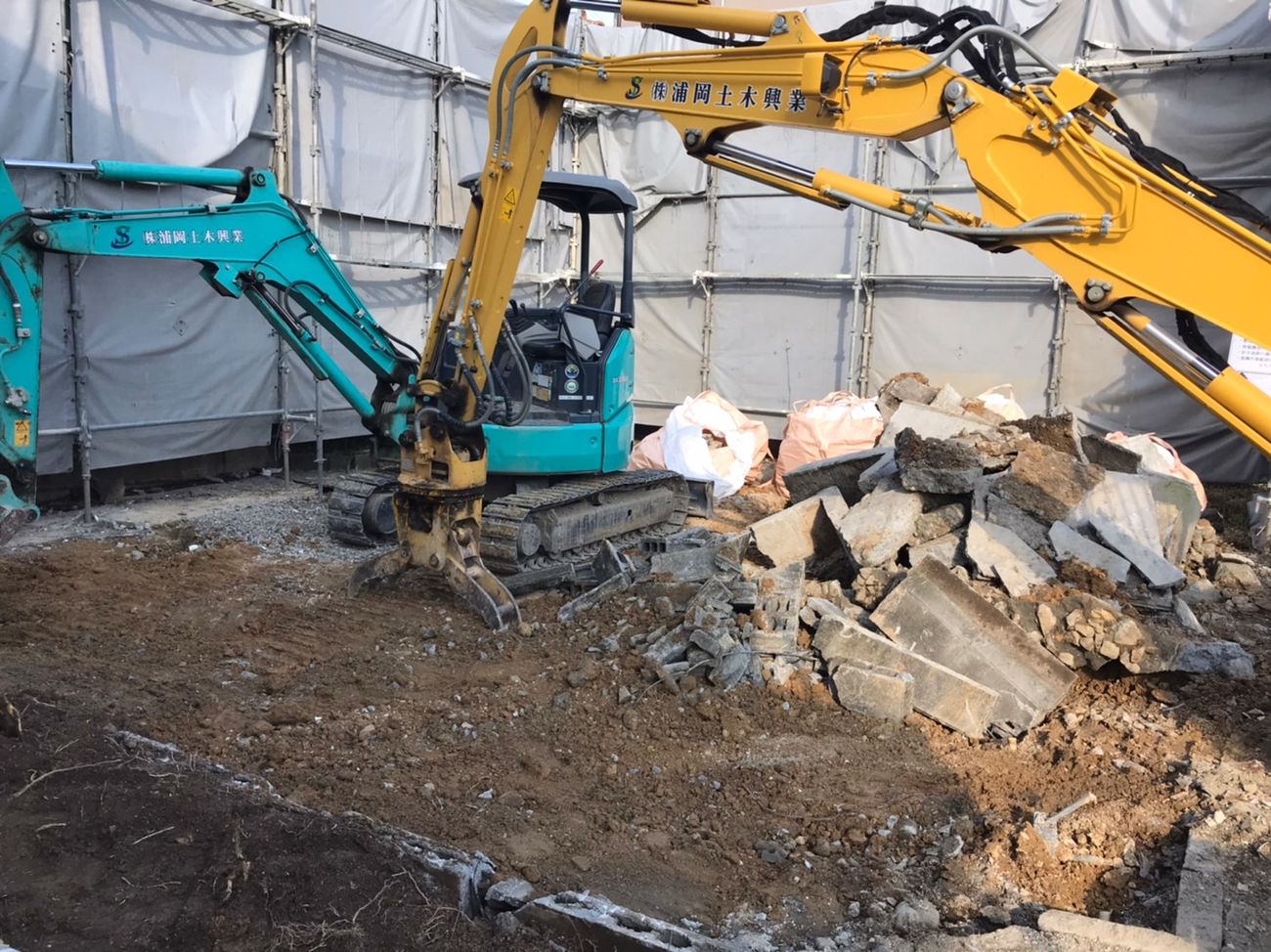

7.基礎撤去(1棟目)

8.建屋解体(2棟目)

9.基礎撤去(2棟目)

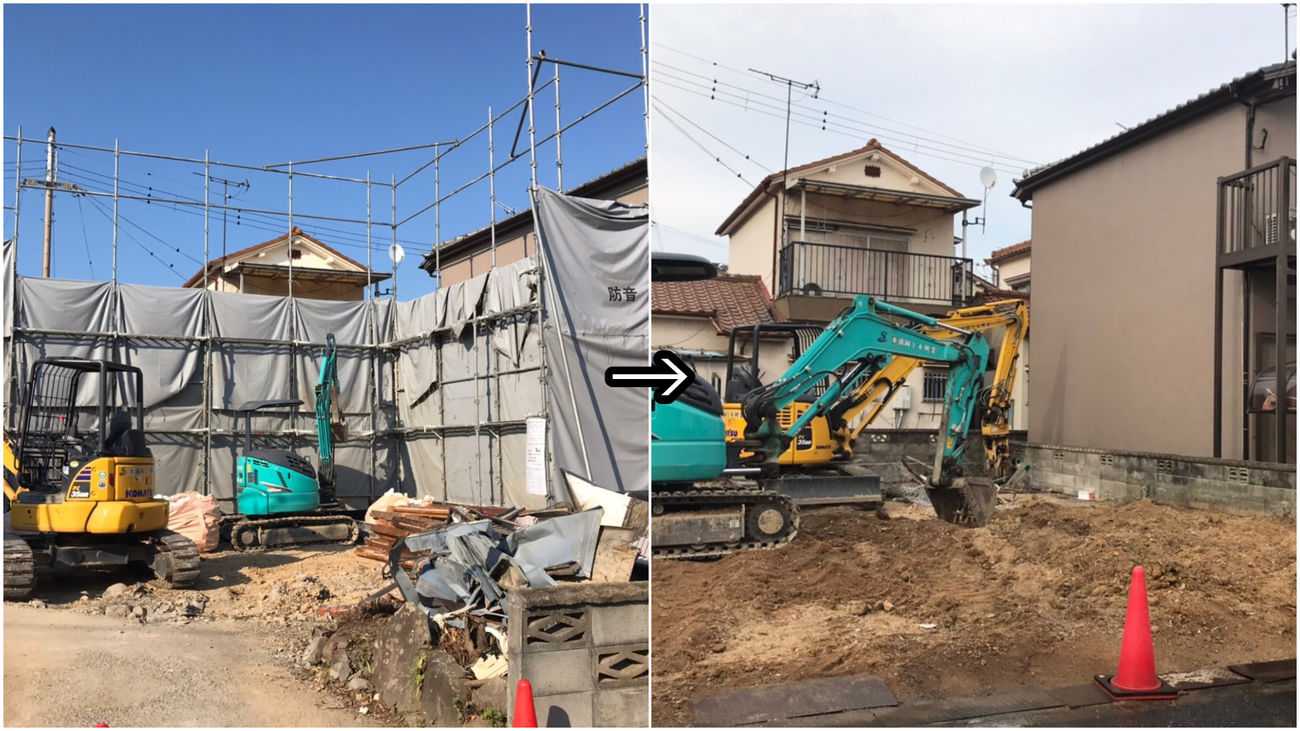

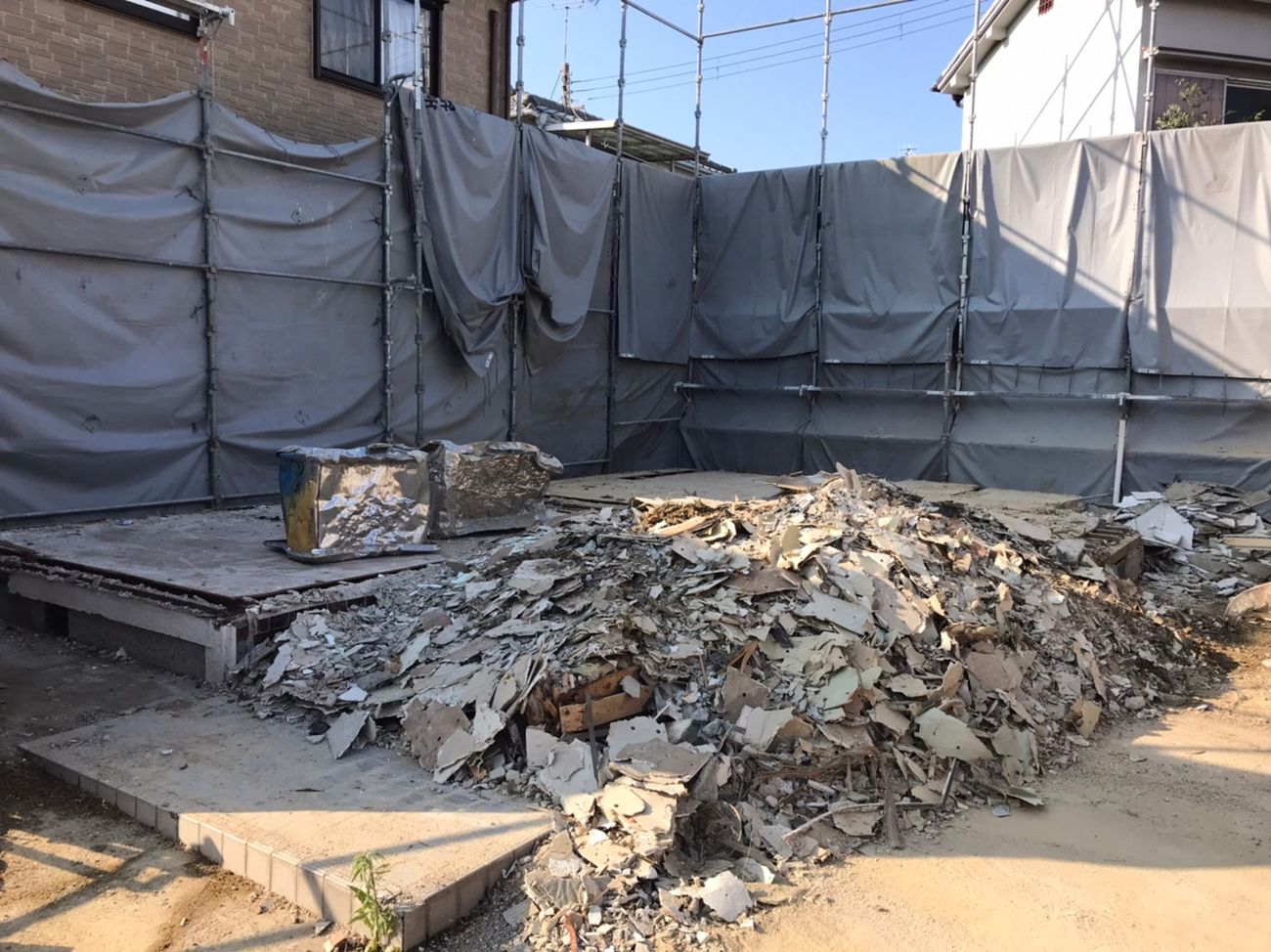

10.土間コンクリート撤去

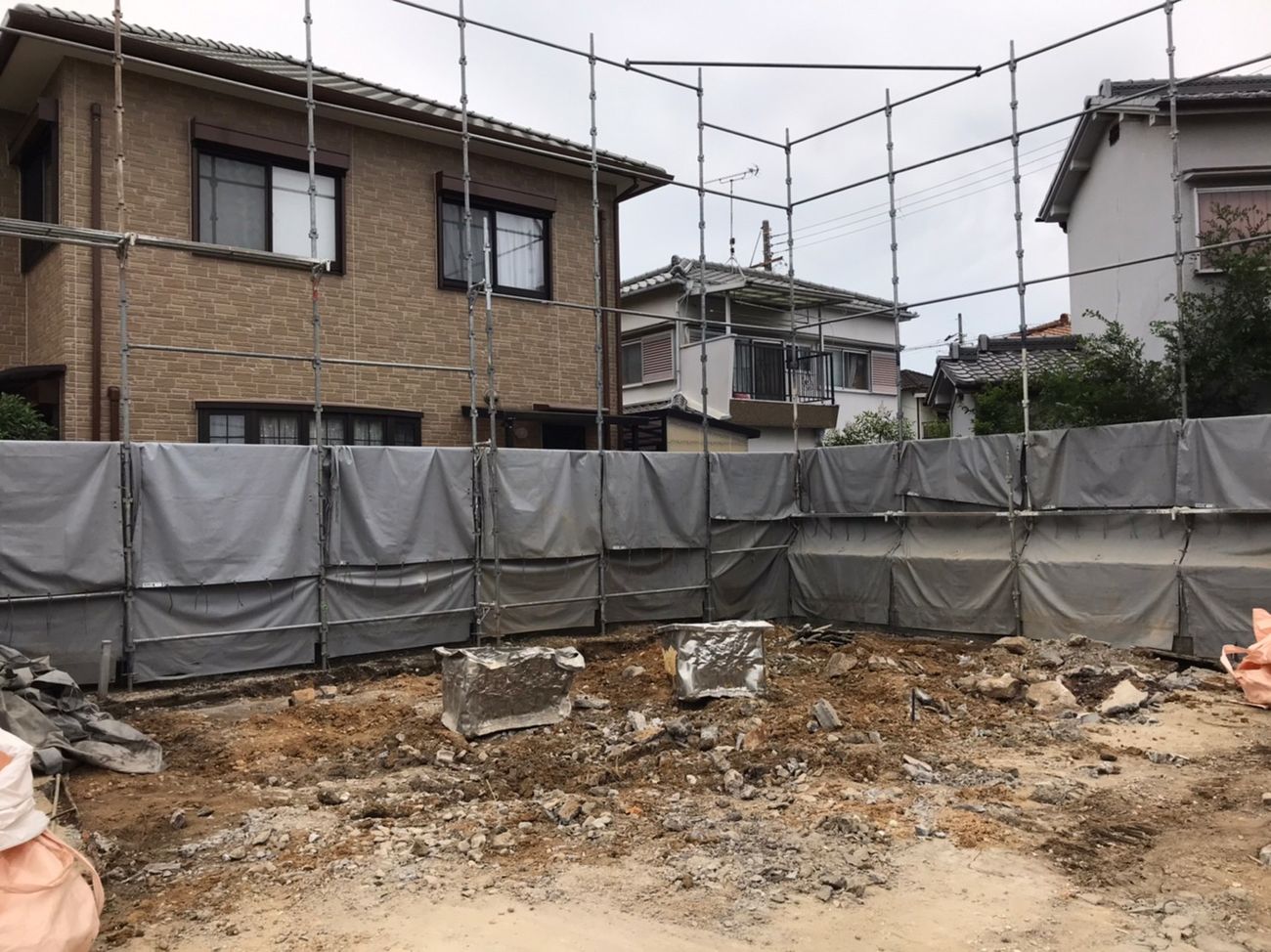

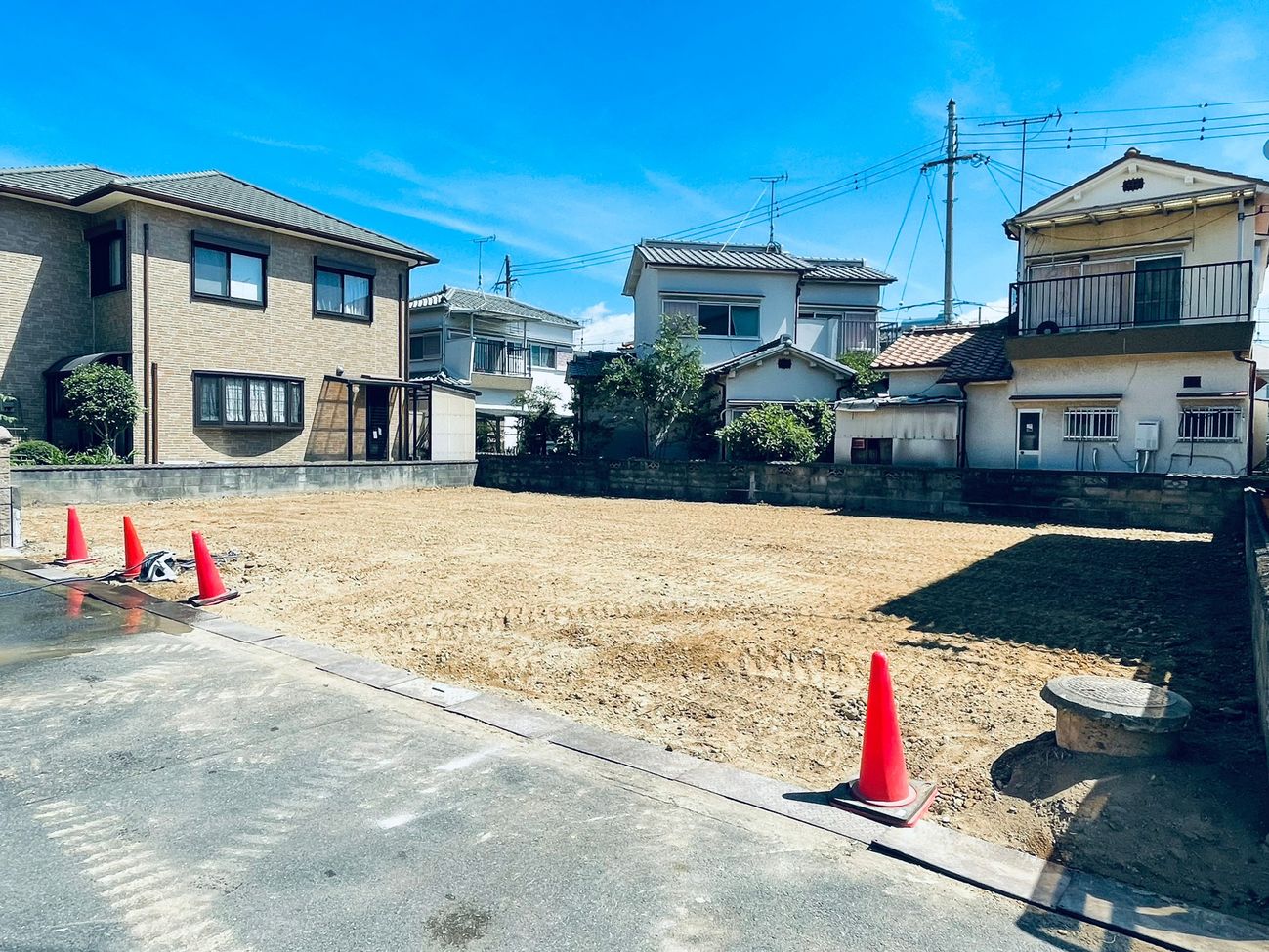

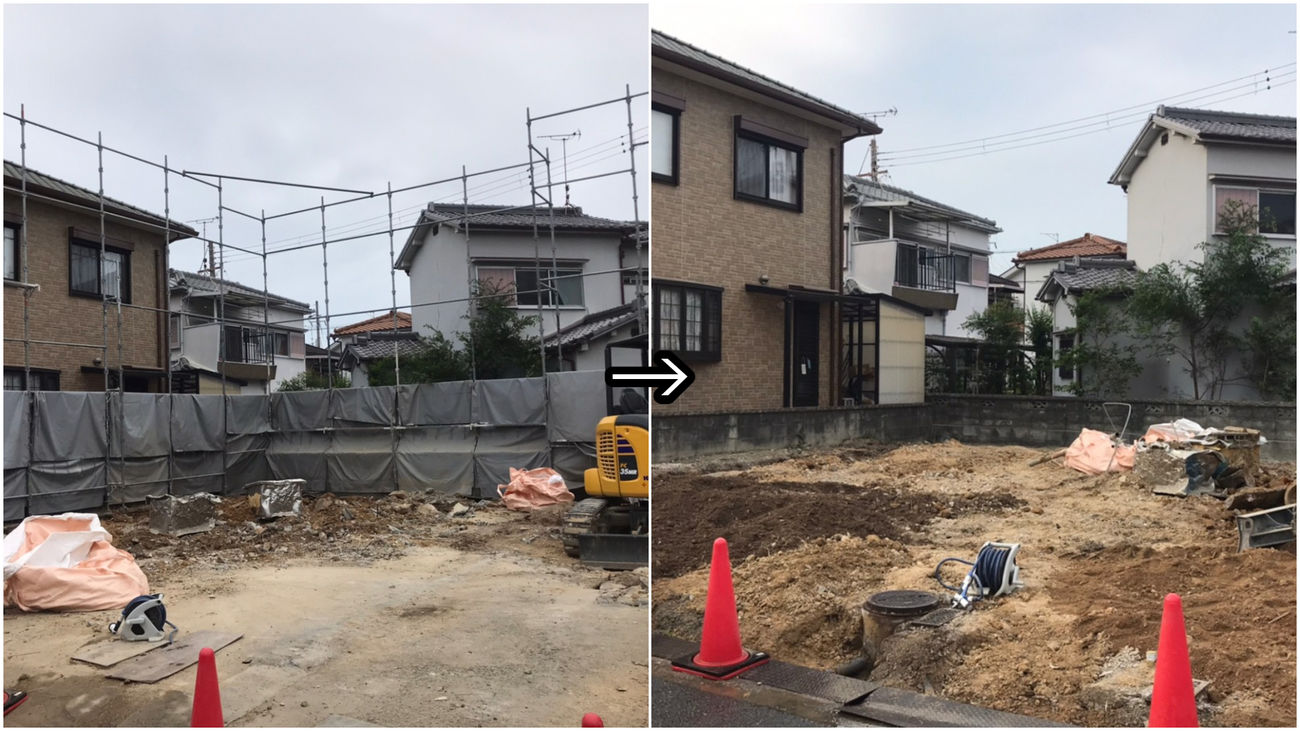

11.整地・完了

tel.079-264-4136
営業時間 9:00~18:00(日・祝定休)
2022.06.30
【加古川市加古川町 建物解体工事】
構造:木造瓦葺二階建(2棟)
面積:140.58㎡
工期:10.5日
1.着工前

2.内装撤去

3.足場・養生シート設置

4.瓦降し

5.外壁手ばらし

隣家側の外壁は手ばらし作業を行っております
6.建屋解体(1棟目)

7.基礎撤去(1棟目)

8.建屋解体(2棟目)

9.基礎撤去(2棟目)

10.土間コンクリート撤去

11.整地・完了
